静岡県富士市や三島市周辺の製造現場で、「老朽化した大型機械を入れ替えたいが搬入経路が狭すぎる」「ピットに埋まった30tクラスの機械をどう動かせばいいのか」とお悩みではありませんか? 富士市に拠点を置く日東機工は、製紙会社や自動車部品工場など、地域の基幹産業を支え続けてきた重量鳶のプロフェッショナル集団です。
私たちは単なる運搬業者ではありません。
現場調査から施工、さらにはレーザー芯出し器を用いた精密据付や、不足部品の自社製作(金属加工)までをワンストップで提供できる、全国でも稀有な体制を整えています。 本記事では、富士市でのパルパー解体や三島市での大規模マシニングセンタ移設など、地元静岡で私たちがどのように「不可能」を「可能」に変え、工期短縮を実現してきたか、具体的な事例とともに詳しく解説します。
【目次】
-静岡県東部・中部の製造現場が抱える「重量物搬入・移設」の課題
-【事例:富士市】製紙プラントのパルパー解体とコンベア更新
-【事例:三島市】30tマシニングセンタを含む計13台の1週間スピード移設
-日東機工が静岡で選ばれる理由:重量鳶×精密加工のシナジー
-まとめ
■静岡県東部・中部の製造現場が抱える「重量物搬入・移設」の課題

静岡県富士市や三島市を中心とする東部・中部エリアは、製紙プラント、自動車部品製造、化学工業など、日本のものづくりを支える基幹産業が密集する地域です 。これらの現場では、生産効率向上のための設備更新やレイアウト変更が頻繁に行われますが、実務を担う設備担当者様の前には常に「物理的な制約」という大きな壁が立ちはだかります 。
重量鳶の現場では、単に「重いものを運ぶ」という以上の専門性が求められます。なぜなら、工場内の環境は日々変化しており、数十年前の建築当時とは想定が異なる大型機械を導入しなければならないケースが増えているからです 。AIやICTが進化しても、現地の物理的な障壁を乗り越えて数トンの精密機器をミリ単位で据え付ける作業は、熟練した技術者の判断と高度な機材なしには完遂できません 。
-狭小な搬入口と天井高の制限
製造現場で最も多い相談の一つが、「新しい設備を導入したいが、クレーンが入らない」という悩みです 。多くの工場では、搬入口の高さが機械の寸法ギリギリであったり、屋内に天井クレーンが備わっていなかったりします 。また、既存の設備が稼働している中で新しい機械を運び込む場合、作業スペースや通路幅が極端に制限されることが少なくありません 。
こうした現場では、通常のラフタークレーンではアーム(ブーム)を伸ばすための「高さ」が足りず、揚重作業(持ち上げ作業)が不可能と判断されてしまいます 。
さらに、屋外の周辺道路が狭く、大型の車両や重機を配置するための駐車スペースが確保できないことも、都市部や密集した工業団地における大きな課題です 。
-複雑なピット構造からの搬出・ジャッキアップの難しさ
もう一つの難所は、工場の床面に設けられた「ピット(くぼみ)」構造です。
特にマシニングセンタなどの工作機械は、精度維持や振動対策のために床面より低いピット内に設置されていることが多々あります 。これらの機械を更新や移設のために搬出する場合、まずはピット内から機械を「ジャッキアップ(持ち上げ)」し、水平な床面まで引き上げる必要があります 。
この際、機械の重心が偏っていたり、油圧や冷却用の複雑な配管が張り巡らされていたりすると、バランスを崩して設備を損傷させるリスクが極めて高くなります 。また、室内でのジャッキアップ作業は天井高とのクリアランス(隙間)管理がシビアであり、数センチの判断ミスが天井の梁や建屋の破損に直結します 。
私たち日東機工は、こうした「クレーンが入らない」「スペースがない」「ピットからの搬出が必要」といった難条件を、地元の現場を熟知したプロの目と自社保有の特殊機材によって解決してきました 。次章からは、実際に富士市や三島市で私たちが手掛けた具体的な解決事例を見ていきましょう。
■【事例:富士市】製紙プラントのパルパー解体とコンベア更新

静岡県富士市は、全国屈指の「紙のまち」として知られています 。市内には数多くの製紙工場が立ち並び、巨大なプラント設備が24時間体制で稼働しています。こうした現場で求められるのは、設備の更新や修繕を「いかに安全に、そして工期を守って完遂するか」という点です 。日東機工は、地元富士市の企業として、こうした製紙プラント特有の難工事に数多く携わってきました 。
-ステンレス製大型設備のランス解体技術

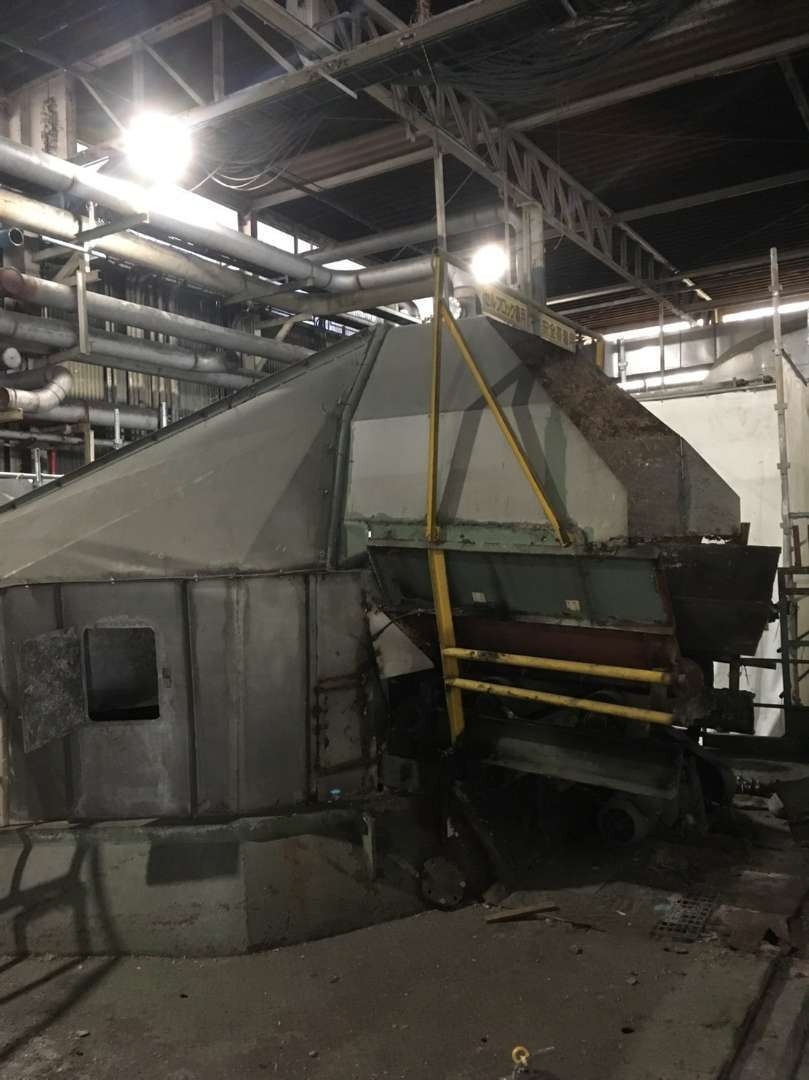

富士市の製紙会社において実施した「パルパー解体工事」は、当社の現場対応力が試された事例の一つです 。パルパーとは、古紙やパルプを水と混ぜてほぐすための巨大なミキサーのような設備です。
この工事における最大の壁は、パルパー本体の構造と材質にありました。
材質と厚み:
解体対象は非常に板厚のあるステンレス製でした 。ステンレスは耐食性に優れる反面、一般的な切断方法では時間がかかり、効率が低下します。
現場の制約:
プラント内の限られたスペースに設置されているため、周囲への影響を最小限に抑える必要があります 。
当社はまず、作業の安全を確保するために周囲を足場で囲いました 。その上で、酸素ランス(高熱で金属を溶断する技術)を用いた「ランス解体」を採用しました 。この工法により、厚みのあるステンレス壁を迅速に分断し、限られた工期内での解体・撤去を実現しました。単に壊すだけでなく、次工程の設置やプラント全体の稼働スケジュールを考慮した「計画的な解体」こそが、重量鳶としてのプロの仕事です 。
-操業停止時間を最小限に抑える「燃料搬送コンベア」の迅速更新

プラント設備の維持管理において、コンベアの不具合はライン全体の停止に直結する死活問題です 。当社が富士市で行った「コンベアチェーンの更新」では、燃料を搬送するための重要ラインを担当しました 。
この現場での最優先事項は「時間」でした。
厳しい時間制限:
操業スケジュールに合わせ、極めて短い停止時間内での作業完了が求められました 。
正確な施工:
短時間であっても、数多くのパーツから成るチェーンを正確に更新し、試運転まで完了させる必要があります 。
当社は事前に綿密な現地調査を行い、人員配置と作業手順を1分単位でシミュレーションしました 。当日は、熟練の職人たちが緊密な連携(KY活動・声掛け)を図りながら作業にあたり、お客様の要望通り、操業再開の時刻に遅れることなく無事に更新を完了させました 。
重量鳶の技術は、こうした「突発的なトラブル」や「時間との戦い」において真価を発揮します。日東機工は、製紙ロールの交換やコンベアベルトの更新など、プラントを止めないための修繕工事にも幅広く対応しています 。
■【事例:三島市】30tマシニングセンタを含む計13台の1週間スピード移設

静岡県三島市周辺の製造現場においても、日東機工の技術力は高く評価されています 。特筆すべきは、工作機械の移設における「スピード」と「対応力」の両立です。工場の生産ラインを止める時間は、企業にとって最小限に抑えたい損失そのものだからです。

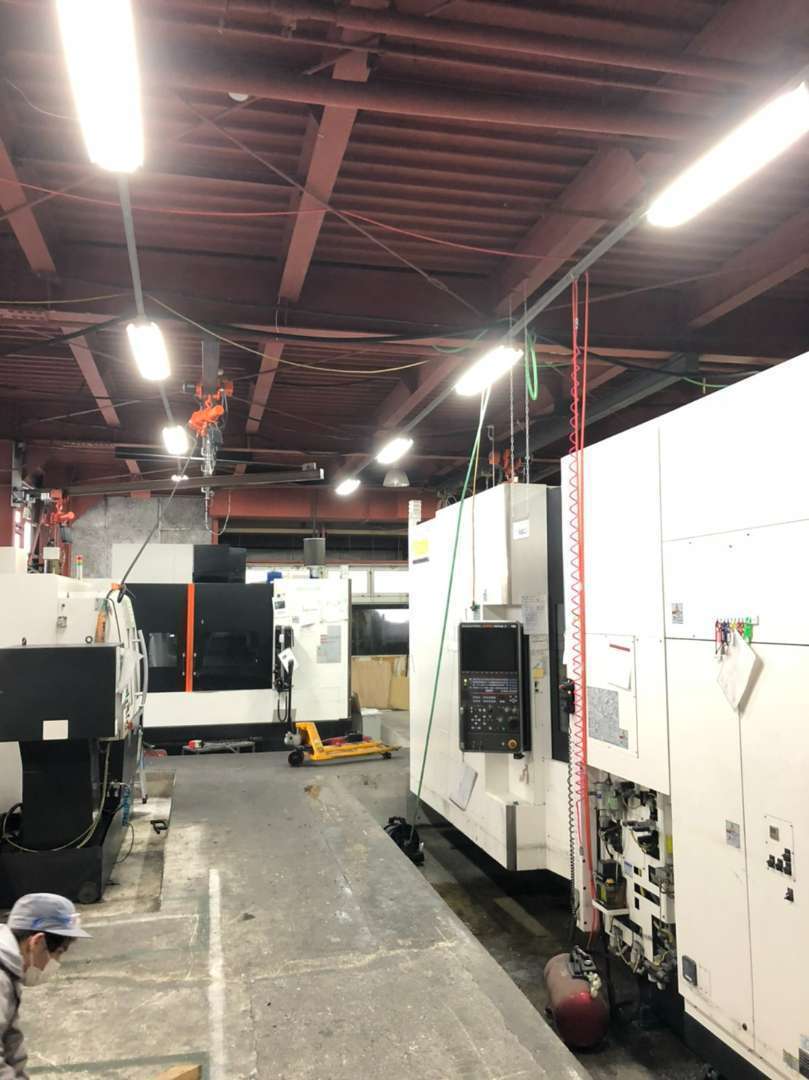

当社が三島市で手掛けた事例では、マシニングセンタ7台と、フライス盤・旋盤などの汎用機6台、計13台もの重量機械をわずか1週間という短期間で移設完了させました 。
-15tフォークリフトと電動ローラーを駆使した効率的配置
このプロジェクトにおける最大の挑戦は、既存工場での搬出作業でした。
ピットからの引き揚げ作業:
既存のマシニングセンタが床面のピット(くぼみ)に埋め込まれた状態で設置されていたため、まずはジャッキアップを行い、床面まで持ち上げてから横引きして搬出する工程が必要でした 。
重量物への対応:
今回移設した中で最も重いマシニングセンタは30tに及びました 。
新工場の床面はフラットであったため、重量が比較的軽い機械については15tフォークリフトを使用して迅速に配置 。フォークリフトでの運搬が困難な超重量物については、ローラーを用いて慎重に運搬・据付を行いました 。このように現場の状況(床の状態や機械の重さ)に合わせて最適な搬送具を使い分けることで、作業の停滞を徹底的に排除しています。
-搬入口サイズに合わせた「マガジン解体・現地組立」のノウハウ
工作機械の移設において、物理的な障害となるのが「搬入口のサイズ」です。三島市の現場では、搬入口の寸法よりも大きな機械が存在しました 。
このような場合、一般的な運搬業者であれば「搬入不可」あるいは「建屋の改修」を提案するかもしれません。しかし、日東機工は工作機械の構造に精通した職人を抱えています。
今回の事例では、機械の「マガジン(工具収容部)」を一旦取り外して搬出し、工場内へ入れた後に再度組み立てる手法をとりました 。これにより、建屋を傷つけることなく、巨大な機械を安全に新拠点へと収めることに成功しました。
また、1週間という過密なスケジュールを実現するためには、重機やトレーラー(トレーラー4台・大型車など)の手配、作業人員の最適な配置といった「事前の綿密な計画」が欠かせませんでした 。日東機工は、こうした複雑なロジスティクスを含めて一括対応(ワンストップ施工)するため、お客様が複数の業者と個別に調整する手間を大幅に削減できるのが大きな強みです 。
■日東機工が静岡で選ばれる理由:重量鳶×精密加工のシナジー

静岡県内には多くの「重量屋(重量鳶)」が存在しますが、日東機工が富士市や三島市の大手クライアント様から長年選ばれ続けている最大の理由は、重量物の搬入・据付と「自社内での精密金属加工」を融合させた唯一無二の体制にあります 。
一般的な重量鳶の業務は、メーカーから届いた機械を運んで設置するまでで完結します 。しかし、実際の現場、特に長年稼働しているプラントのメンテナンスやオーバーホールの現場では、機械を分解した際にはじめて「部品の摩耗や破損」が発覚するケースが少なくありません 。
-レーザー芯出し器による「1mmの狂いもない」モーター設置
据付作業において、機械の性能を100%引き出すために最も重要なのが「芯出し(アライメント)」作業です 。日東機工では、最新のレーザー芯出し器を導入しています 。
高精度とスピードの両立:
従来のアナログなダイヤルゲージによる手法では膨大な時間を要していた大型モーターの芯出しも、レーザーを用いることで極めて正確かつ迅速に完了します 。
実績:
実際に中間軸が約500mmある大型モーターの芯出し作業を、わずか1〜2時間で完了させた実績があります 。
-5軸加工機を自社保有、急な部品製作にも対応できる強み
日東機工は、重量鳶としては非常に珍しく、自社工場内に**「同時5軸制御マシニングセンタ(MX520)」や「NC旋盤(NLX2000)」**といった高度な工作機械を保有し、金属加工事業を展開しています 。
トラブルへの即応力:
ポンプのオーバーホール中に劣化した部品が見つかった際、通常であればメーカーへの発注で数週間のライン停止を余儀なくされる場面でも、当社の加工事業部がその場で新規部品を製作・調達し、最小限のダウンタイムで復旧させた事例があります 。
ワンストップの付加価値:
提案、施工、修理・メンテナンス、そして必要に応じた「モノづくり」までを自社一貫で対応することで、他社には真似できないコストパフォーマンスと安心感を提供しています 。
■まとめ

静岡県富士市・三島市の製造現場において、重量物の搬入・据付・移設は、単なる物理的な移動作業ではありません。それは、企業の生産性を左右する重要なプロジェクトです。日東機工は、以下の強みを持ってお客様の課題を解決します。

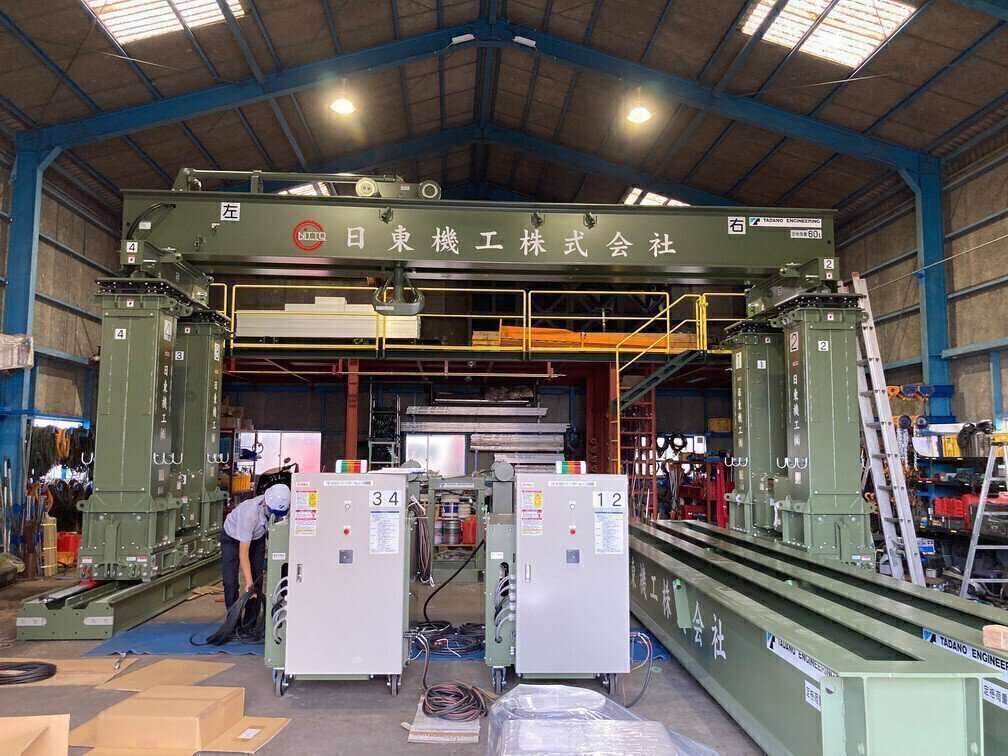

特殊機材: クレーンが入らない場所でも30t〜60tを揚重できる「門型リフター(TB600)」の自社保有 。スピード: 13台の機械を1週間で移設する計画性と機動力 。
技術力: レーザー芯出し器や5軸加工機を駆使した、重量鳶の枠を超えた精密施工 。
「搬入経路が狭くて他社に断られた」
「工期が短すぎて対応できる業者がいない」
「精度の高い据付をお願いしたい」
といったお悩みがあれば、ぜひ地元のプロフェッショナルである日東機工へお問い合わせください 。経験豊富なスタッフが、貴社の現場に最適な「答え」をご提案いたします 。
